프로젝트 관리 : 요구사항을 만족시키는 것

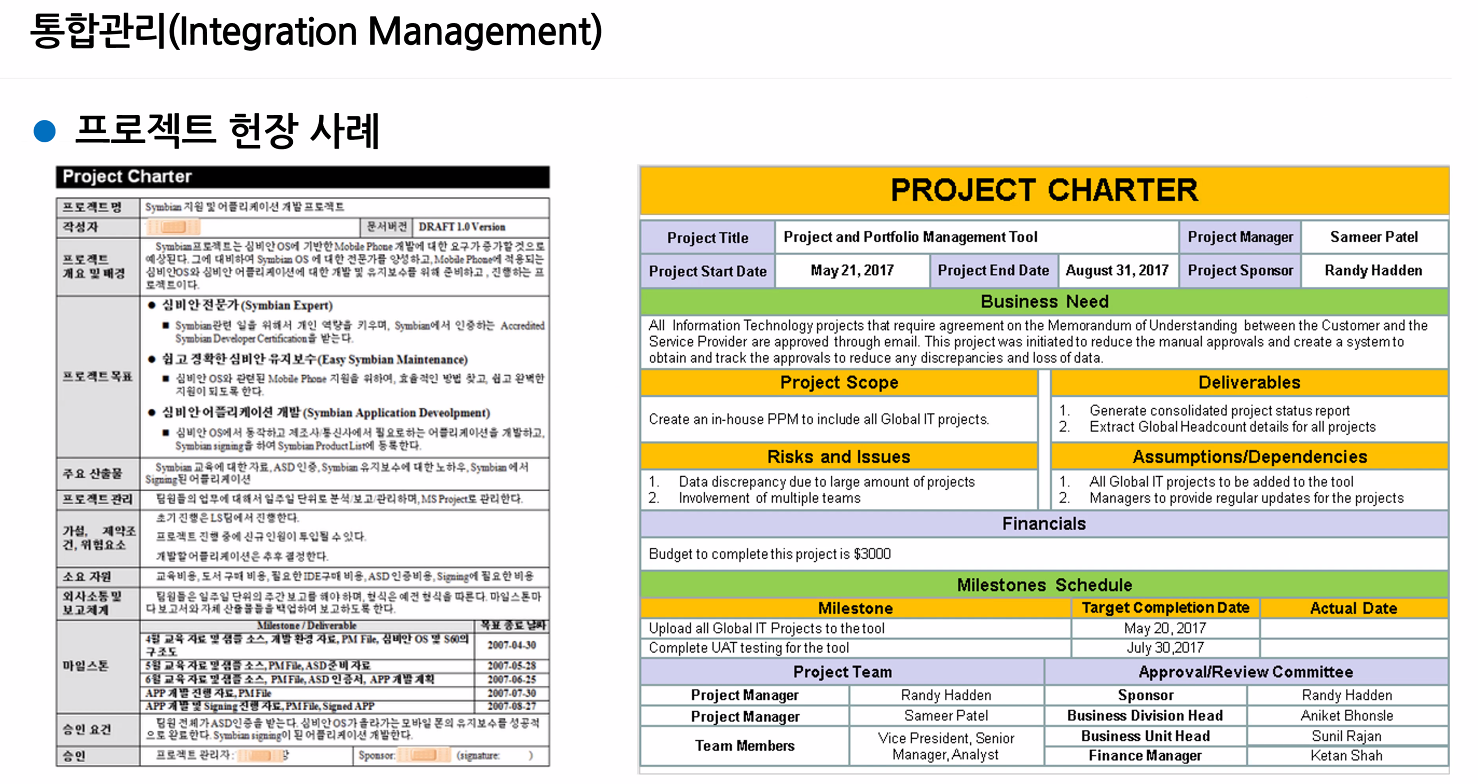

통합관리 : 여러 프로세스와 프로젝트 관리 활동들을 식별, 정의, 결합, 통합 및 조정하는 활동
e.g.) 요구사항 추가시, 자원과 리소스가 더 필요할 수 있으므로 변수에 대해 잘 설명하는 것이 필요

이해관계자 관리 : 프로젝트에 영향을 줄 수 있는 사람 > 필요하면 인터뷰 진행
범위 관리 : 프로젝트에 포함시킬 사항과 제외시킬 사항을 정의하고 통제

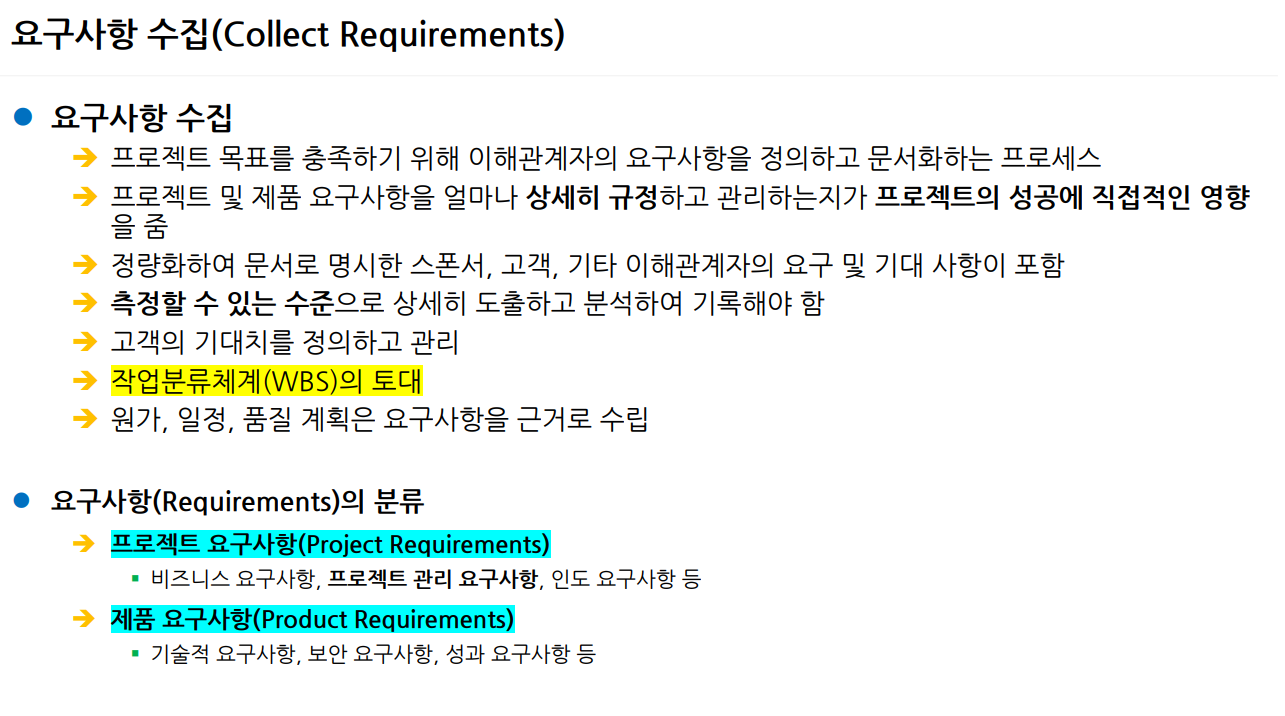

요구사항 수집 : 프로젝트 목표를 충족하기 위해 이해관계자의 요구사항을 정의하고 문서화하는 프로세스


원가산정 : 작업 활동 별 원가 추정
품질관리

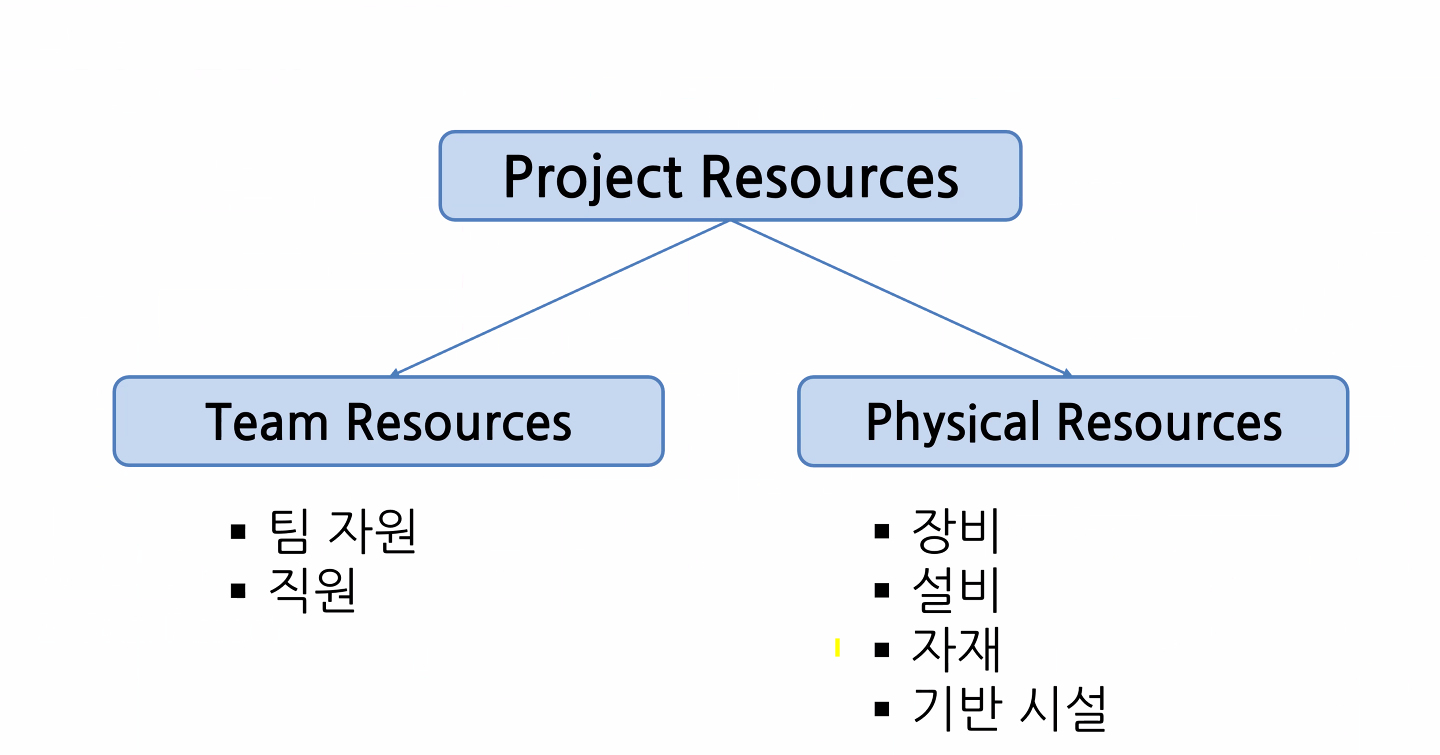

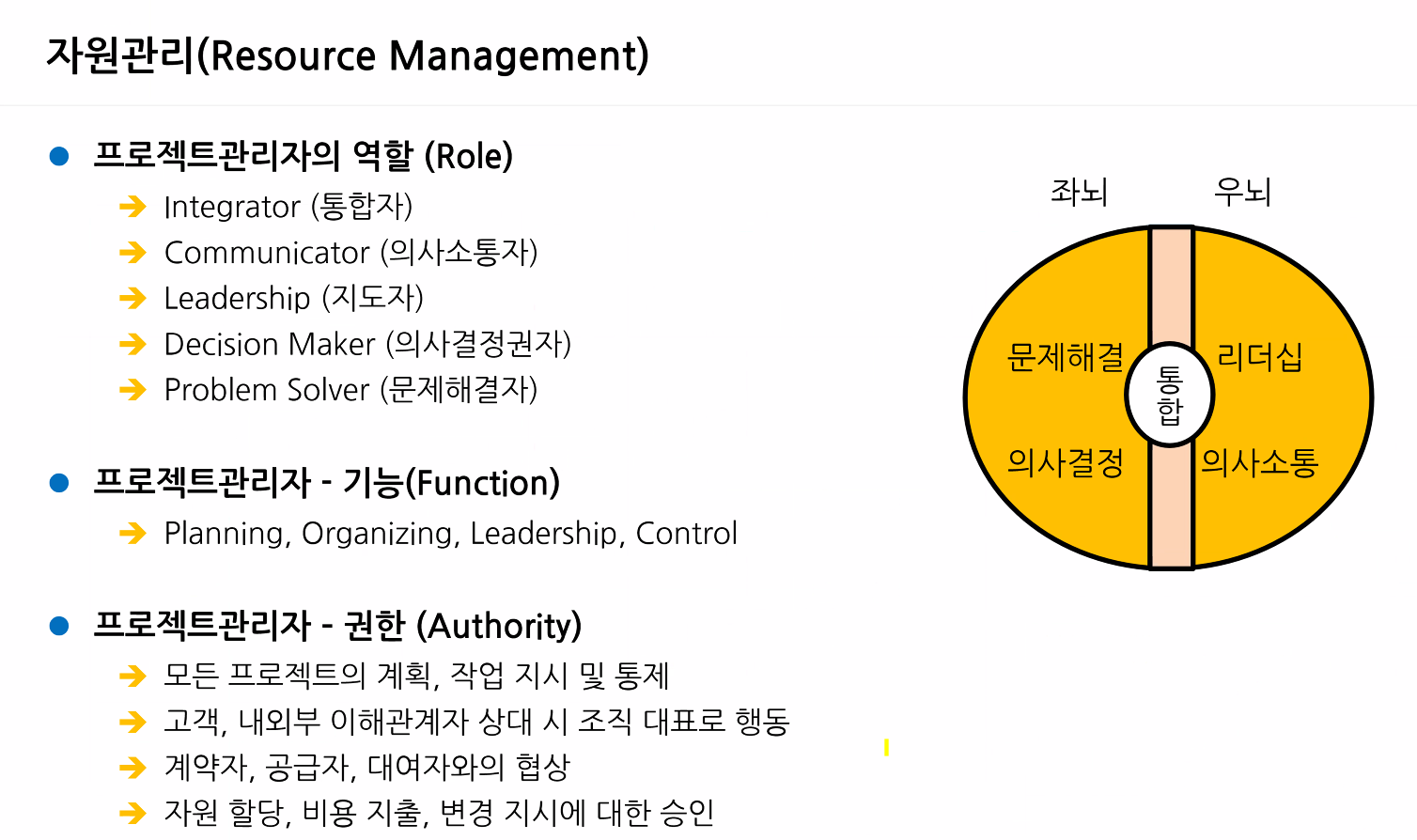

자원 관리

PM 엄청난걸...🌟

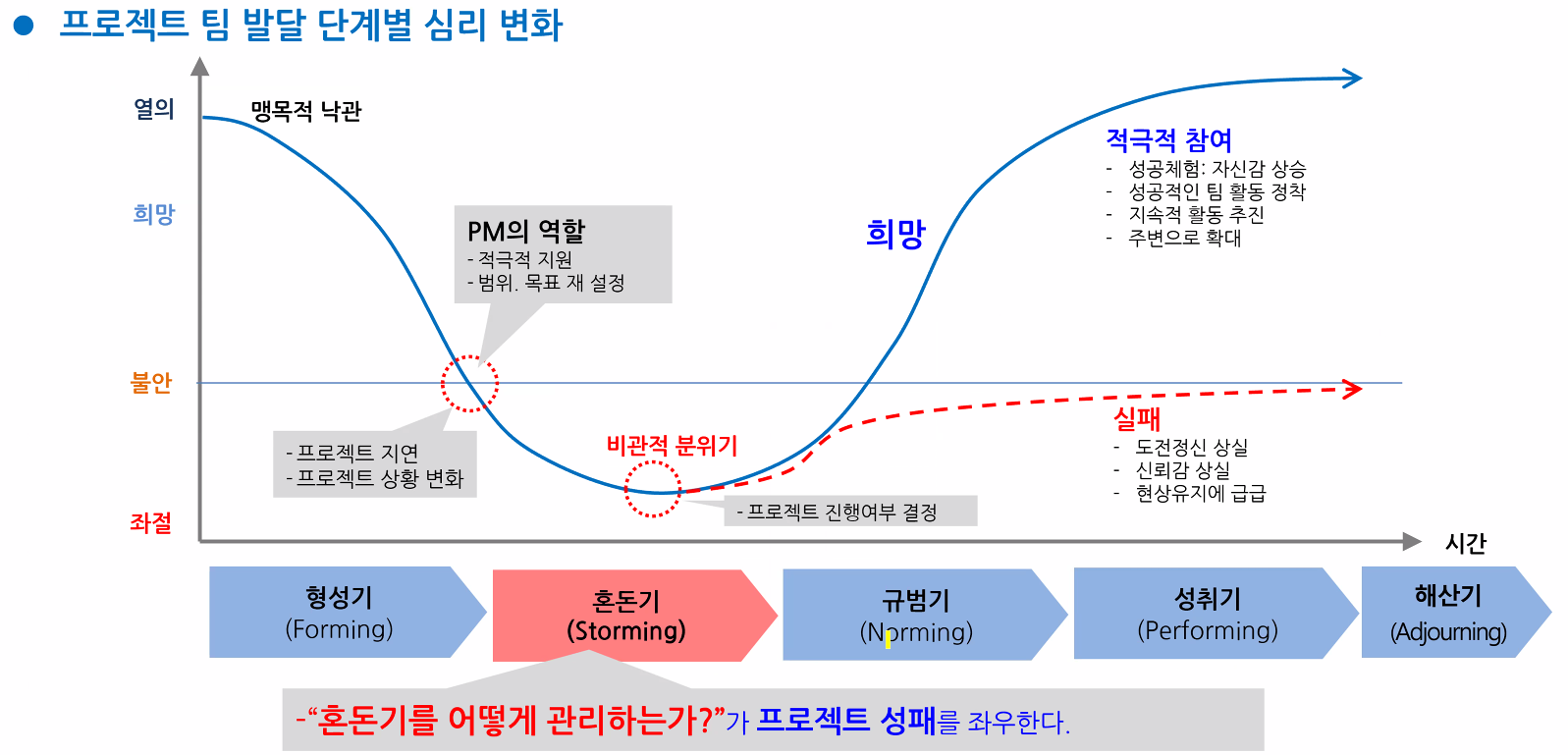

맹목적 낙관: 프로젝트 초반에 항상 이렇다고 함ㅋㅋ
비관적 분위기에 PM이 좋은 분위기를 만들어서 이끌어야 함 > 회식?
의사소통 관리 : 프로젝트정보의 계획, 생성, 수집, 배포, 저장, 검색, 통제, 그리고 처리가 적시에 적절히 수행되도록 하는 프로세스
리스크 관리
➔ 리스크: 미래의 상황, 발생할 가능성이 있는 문제
➔ 이슈: 발생한 부정적 리스크
조달관리 : 작업 수행에 필요한 제품, 서비스 또는 결과물을 프로젝트팀 외부로부터 구매하거나 획득하기 위해 필요한 프로세스
프로젝트 관리 프로세스 :
착수 - 프로젝트 또는 단계의 시작의 승인
계획 - 전체 업무 범위 설정 / 이해관계자의 참여가 중요
실행 - 정의된 작업을 수행
감시 및 통제 - 프로젝트의 진행상황, 성과를 추적, 검토 및 조정

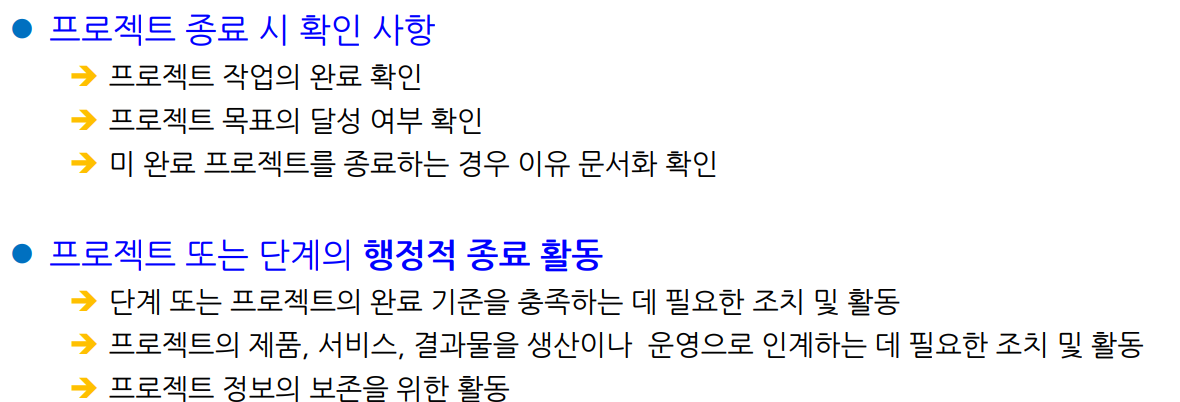

종료 - 끝났거나 망했거나.,,,

결론 : PM은 거대한 비행기를 운전하는 조종사나 마찬가지임
![]()
